WSP har jobbet med Jamnene transformatorstasjon siden april 2024 og er ansvarlig for flere prosesser i prosjektet. Våre roller er bistand innen prosjektledelse, anskaffelsesrådgivning, byggeledelse, KU, rådgivning innen bærekraft og klimagassutslipp, og fagansvar for arealplanlegging, miljø og landskap. WSP er også tilknyttet en samarbeidspartner for juridisk rådgivning og en underleverandør som bistår med grunnerverv.

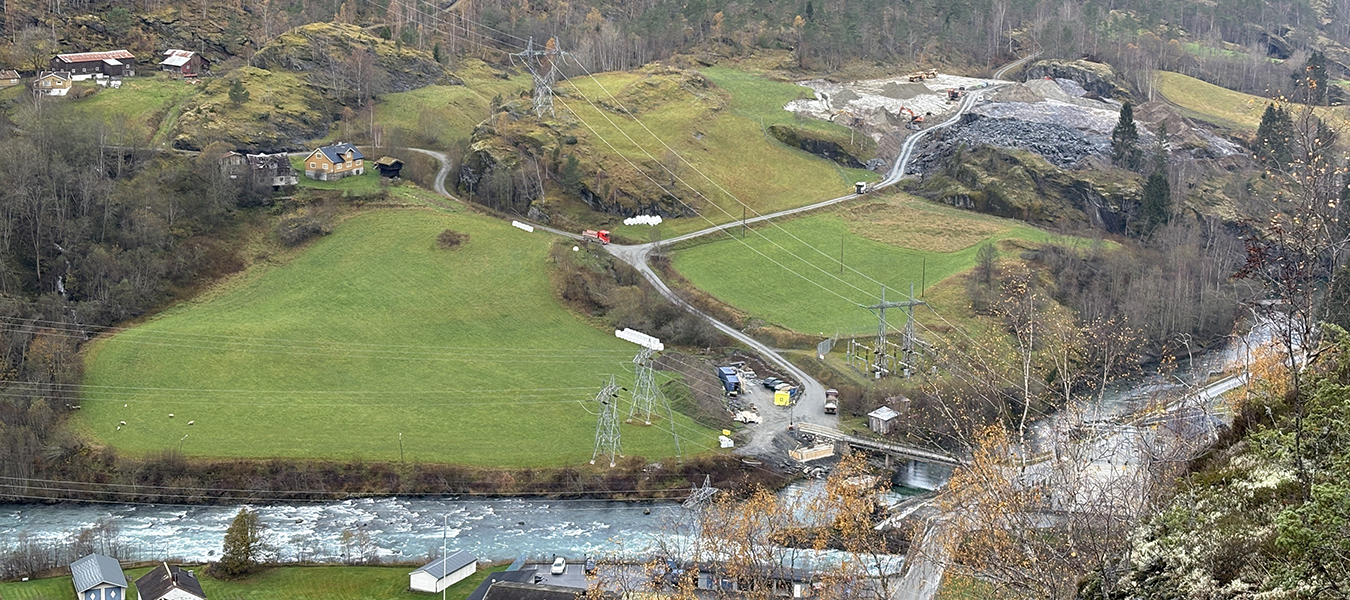

WSP har utarbeidet detaljplan, fulgt opp prosessen med offentlig ettersyn frem til vedtak og ledet prosessene med anskaffelser og grunnerverv. Anleggsarbeidene på Jamnene transformatorstasjon ble igangsatt juni 2025 og WSP leder arbeidet med å bygge:
- En stasjonstomt på 44 000 m2. Det inkluderer et inngjerdet stasjonsområde på 19 700 m2 og omkringliggende areal som er nødvendig for å planere stasjonsområdet og utbedre areal.
- Ny transformatorstasjon som skal inkludere 300 (420) og tilkobling mot 132 kV koblingsanlegg, to 300 MVA transformatorer og ny innføring av Leirdøla-ledningen.
- Ny bro over Fortunselva dimensjonert for 16 tonns akseltrykk og forberedt for transport av transformatorer.
- Ny tilkomstvei.
Hensynet til landbruk og matjord vektlegges tungt. Statnett tilstreber netto null tap av matjord, som innebærer at naturverdier ikke skal forringes og at tap kompenseres. Det er derfor utarbeidet en matjordplan der kompensasjonsarealer for omdisponering av dyrket mark er foreslått. Dette vil avhenge av avtaler med aktuelle grunneiere samt søknadsprosess med kommunen.
For å bidra til en mer klimavennlig bransje, testes det også ut bonus og malus i prosjektet. Dersom entreprenør klarer å kutte klimagassutslipp utover det som er krav i kontrakten, kan de tilegnes en bonus ved prosjektets slutt. Det samme gjelder dersom de ikke når klimagassmålene, da vil de måtte betale en bot. Bonus og malus følges opp av WSPs bærekraftsrådgiver i prosjektet.
