Alle expertises onder één dak
Om dit complexe project goed op te leveren, hebben wij diverse expertises binnen WSP ingezet, vertelt Hans Norbart, projectleider Kabels en Leidingen. “Onze Watercollega’s verzorgden zettingsberekeningen voor de nieuwe leidingen, zodat we goed konden voorspellen hoeveel de grond en nieuwe dijk door bijvoorbeeld het wegtrekken van grondwater, eventueel zal zakken. Voor de leiding van Coroos, die gedeeltelijk in de dijk komt te liggen, maakten zij ook een damwandberekening. Mocht die leiding met gezuiverd afvalwater het onverhoopt begeven, dan vervangt de damwand de dijk op dat stuk.”
Die nieuwe stalen leidingen die gaan wel 100 jaar mee, mits ze niet gaan corroderen door elektrische en thermische beïnvloeding van de hoogspanningssystemen, legt Norbart uit. “Die elektromagnetische spanningen zoeken ook weer een weg naar buiten, met als gevolg dat op die plek de buisleiding wordt aangetast door corrosie. Onze collega’s van Power & Energy maakten voor dit project Elektromagnetische Compatibiliteit (EMC) berekeningen. En met die informatie kunnen de leidingen optimaal ‘geaard’ worden. Belangrijk voordeel daarbij is dat mensen bij toekomstig onderhoud geen stroomschok krijgen bij aanraking.”
Stikstofdepositie
De collega’s van Property & Buildings regelden de benodigde vergunningen en samen losten we het stikstofvraagstuk op door middel van interne saldering, zegt Norbart. “Hansweert ligt op korte afstand van twee Natura 2000 gebieden. Daardoor mocht het project niet meer dan 0,00 mol/ha/j stikstof uitstoten. Door de verlegging van de leiding kon er een specifieke hoeveelheid hectare grond een bepaalde periode niet worden gebruikt door de grondeigenaren om te boeren. Onze engineers hebben toen uitgerekend hoeveel stikstofemissie er werd bespaard doordat er bijvoorbeeld geen bemesting plaatsvond. Daarnaast is er berekend hoeveel stikstofemissie er zou plaatsvinden tijdens de verlegging van de leidingen. Uiteindelijk konden we dit tegen elkaar wegstrepen.”

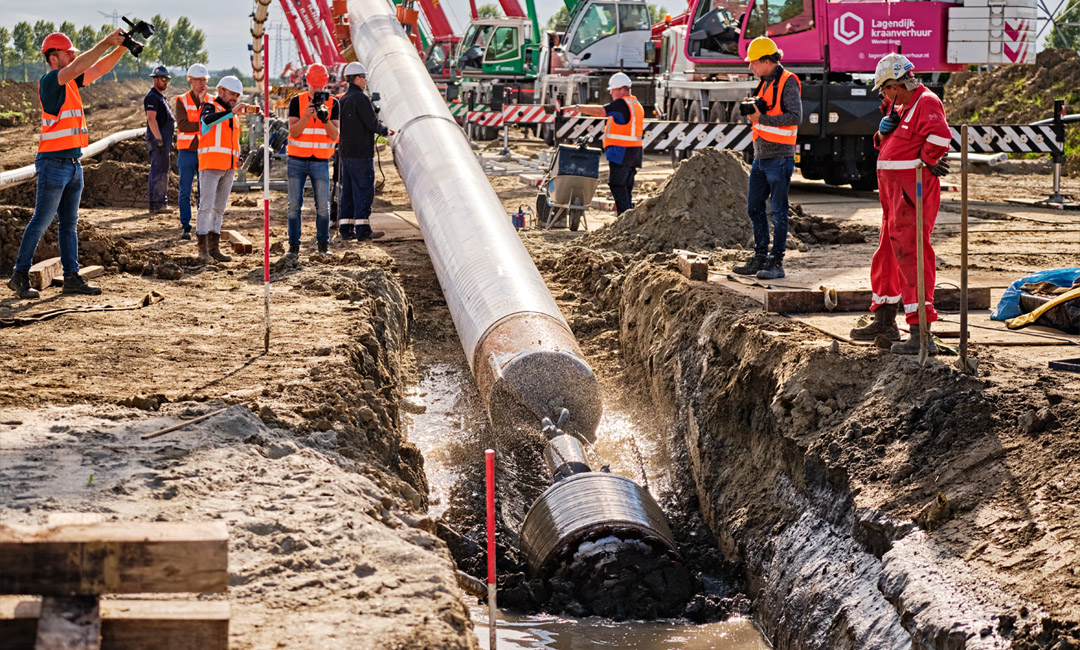

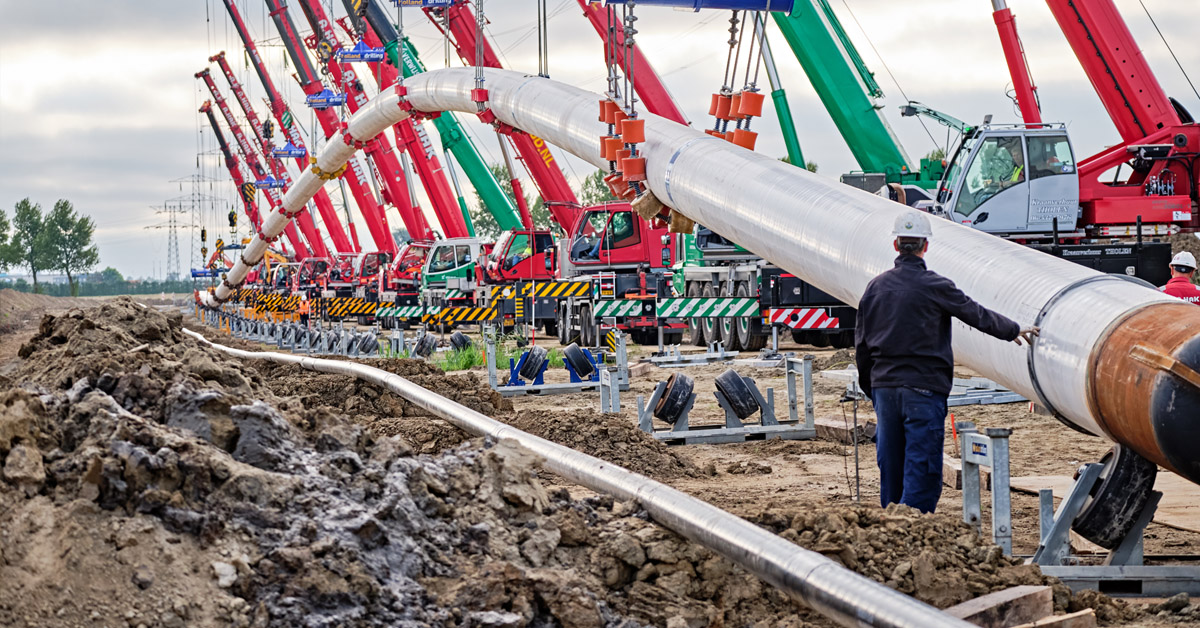

Op 1 januari 2024 startte de dijkversterkingswerkzaamheden. Elke vertraging zou resulteren in boetes voor de aannemer. Het was dus essentieel om tijdig zowel de voorbereiding als de uitvoering afgerond te hebben, vertelt Norbart. ”Door met alle stakeholders te praten, inventariseerden we alle plannen voor het gebied. Je wilt het zo efficiënt mogelijk en in één keer goed doen. Door leidingaanleg van meerdere klanten in dit project te bundelen was het voor iedereen goedkoper. Uiteindelijk hebben we bijna 2000 meter aan leidingen verlegd, inclusief een horizontale boring van 448 meter onder een dijk door. Voor Dow hebben we ook directievoering en toezicht gedaan. Door het hanteren van een gedegen planning, hebben we de deadline van 1 januari 2024 glansrijk gehaald.”
